原标题:为丽江打造“绿色能源强市”注入强劲动能500千伏太安变电站升级扩容

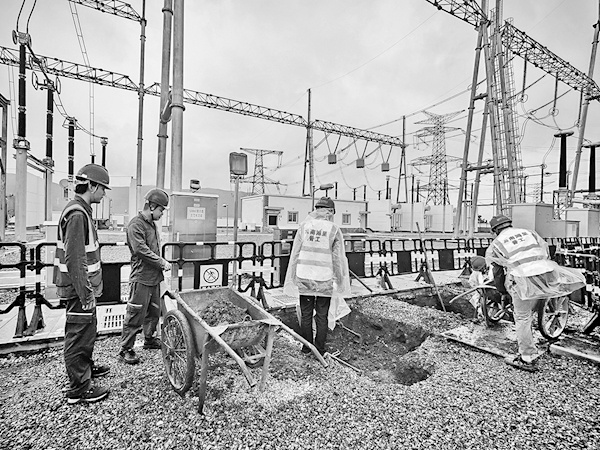

近日,丽江供电局500千伏太安变电站扩建工程施工现场一派繁忙景象。 通讯员 田学 摄
盛夏,南方电网云南丽江供电局500千伏太安变电站扩建工程施工现场一派繁忙景象。该扩建工程自今年3月30日开工以来,基建工作稳步推进,预计10月底建成投产,为丽江打造“绿色能源强市”注入强劲动能。
政企协同发力,加快推动重点工程建设。500千伏太安变电站作为丽江电网与云南主网唯一的500千伏联络点、“西电东送”战略通道及迪庆电网连接主网的关键节点,承担着保障全市供电及滇中引水等重大工程用电的重要使命。丽江市委、市政府高度重视该站扩建工程,相关领导多次到施工现场调研指导,有力推动了丽江市能源产业升级与电网建设进程。调研中,市领导强调电网工程是惠民工程,要求相关部门、各级政府对工程推进中需协调解决的问题高度重视、积极协调,为项目建设落地保驾护航。
本次扩建工程于2024年高效完成前期工作:6月13日取得可研批复,8月19日下达投资计划,9月1日完成项目核准。工程总投资8172万元,核心任务是在现有站址新增一台500千伏变压器。同时,配套安装相关设施,全方位提升变电站调节与输送能力。
随着丽江及周边区域新能源项目快速发展,电力外送能力不足成为制约发展的瓶颈。本次扩建工程投产后,丽江供电能力将实现质的飞跃,新能源电力外送“梗阻”将得到有效疏通。同时,增强丽江电网整体可靠性,为迪庆电网提供坚强支撑,确保区域能源大动脉畅通无阻。(通讯员 田学 邹晨)
